Se você tem um terreno parado ou um telhado grande (galpão/barracão), dá para transformar essa área improdutiva em um ativo que gera renda por meio de uma usina solar de microgeração. A ideia é simples: você instala a usina, ela gera energia, essa energia vira créditos e, com uma gestão bem estruturada, isso pode virar renda mensal.

A seguir, você vai entender o que é necessário, quanto espaço costuma precisar, os cuidados (principalmente em telhado) e o caminho para estruturar com segurança.

Importante: A rentabilidade depende de variáveis como tarifa local, irradiação, sazonalidade, manutenção e regras/condições da distribuidora. Por isso, o processo começa com estudo de viabilidade.


O que é uma “usina de investimento” na microgeração?

Na prática, é uma usina solar instalada para monetizar a energia gerada via créditos/contratos, transformando geração em recebimento mensal previsível (quando bem estruturado).

A Lovo trabalha com o modelo em que o investidor compra 100% da usina e a operação/monetização acontece via gestão de créditos e contratos, com acompanhamento contínuo do ativo.


Quanto espaço eu preciso para montar uma microgeração visando R$ 5 a R$ 7 mil/mês?

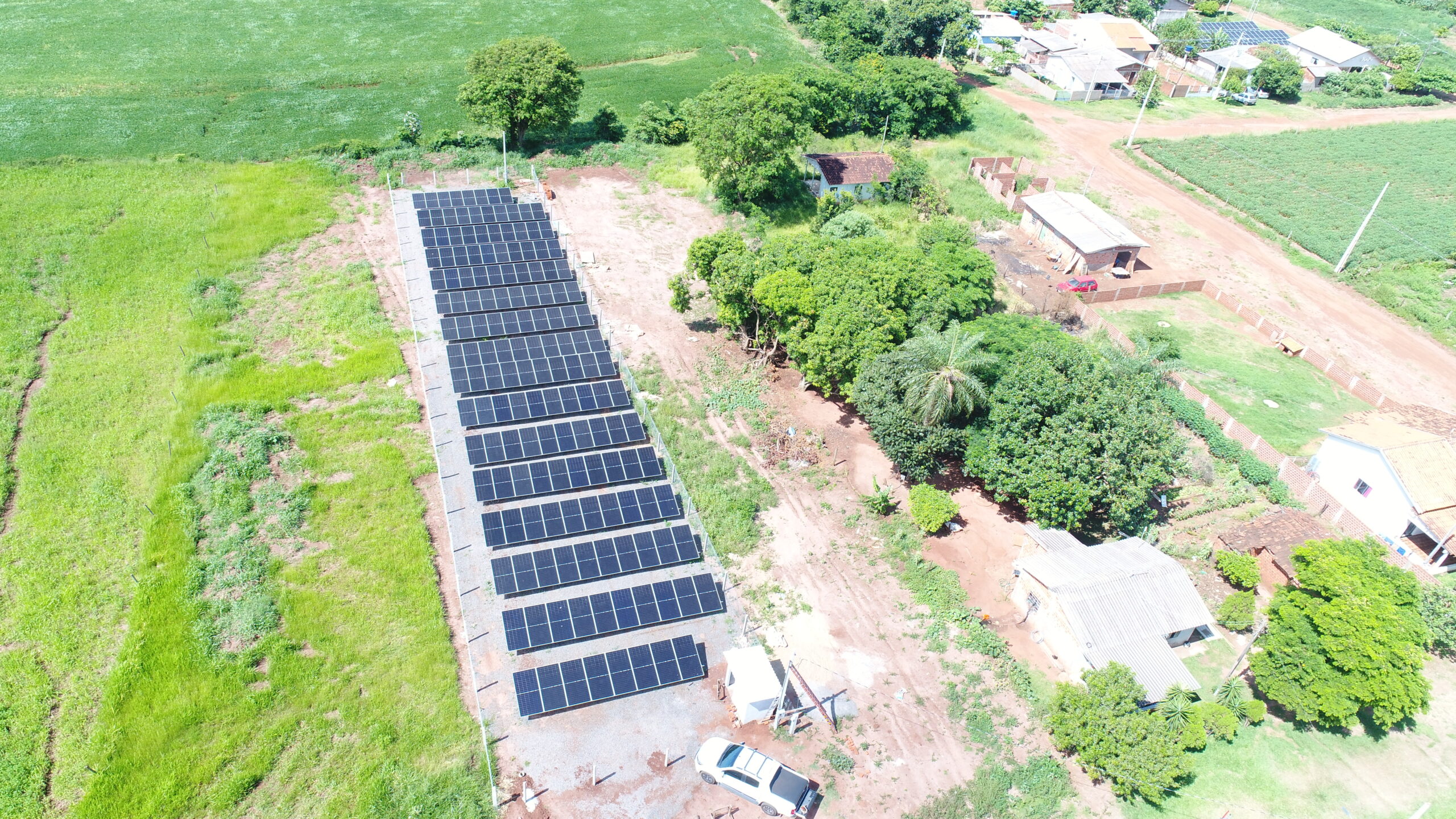

Para buscar uma faixa de R$ 5 a R$ 7 mil/mês (microgeração), a referência indicada é ter pelo menos ~600 m² de área disponível — terreno ou telhado. (Esse é o “tamanho de jogo” típico para esse objetivo.)

Esse espaço pode estar:

  • Em um terreno (solo)
  • Na cobertura de um barracão/galpão (telhado)

E é justamente aí que entra o conceito: transformar área improdutiva em área produtiva.


Quanto custa uma usina de investimento e qual porte costuma fazer sentido?

Uma referência citada para o “produto estrela” é uma usina de 75 kW, apontada como eficiente/viável por evitar alguns custos que aparecem quando se sobe demais o porte (ex.: taxas de demanda e impostos mais pesados em gerações maiores, dependendo do caso).

Também foi citado como ordem de grandeza:

  • Custo médio: ~ R$ 280.000
  • Rentabilidade estimada: entre R$ 5.500 e R$ 7.500/mês (estimativa)

Esses valores são referências, não promessa. O que “fecha a conta” é o estudo de viabilidade com base no seu local, tarifa, estrutura, projeção de geração, modelo de contrato e risco operacional.


Terreno (solo) vs. telhado: qual é melhor para uma usina de investimento?

Opção 1) Usina no telhado (galpão/barracão)

Prós

  • Pode ter investimento menor do que uma usina no solo, dependendo da estrutura e do contexto.

Contras

  • Manutenção e estrutura: Muitos telhados (ex.: zinco) não foram feitos para suportar certas cargas, então é preciso avaliar com cuidado e fazer manutenção periódica.
  • Limpeza é crítica: Se o telhado estiver perto de rodovia/estrada de chão, cooperativas etc., pode acumular muita sujeira. O módulo sujo reduz a geração, o que afeta diretamente sua rentabilidade.
  • Periodicidade: A manutenção pode ser a cada 6 meses ou 1 vez ao ano, conforme o caso.

Opção 2) Usina no solo (terreno)

Ponto forte

  • Em geral, costuma ser mais “reta” de operar em termos de acesso e manutenção (especialmente quando comparado a telhados frágeis), mas exige área e preparação.

Resumo prático: O telhado pode baratear a implantação, mas cobra disciplina de manutenção e uma análise estrutural séria; solo tende a ser mais simples de acessar e cuidar, mas tem outras exigências de implantação.


Passo a passo para montar sua usina de investimento (microgeração)

1) Vistoria e levantamento técnico do local

É a etapa que evita erro caro: checar área útil, sombreamento, estrutura (se for telhado), acesso, rede e condições da região. A Lovo usa checklists e vistoria técnica para alimentar o estudo.

2) Estudo de viabilidade (técnico + financeiro)

Aqui se define:

  • Porte recomendado (ex.: 75 kW como referência de viabilidade em muitos cenários)
  • Estimativa de geração e sazonalidade
  • Projeção de receita via créditos/contratos
  • Custos de operação/manutenção
  • Riscos e premissas

O estudo de viabilidade é apontado como isca/entrada gratuita para iniciar a conversa com dados.

3) Projeto + aprovação na concessionária

Depois do estudo, vem o projeto e a submissão para aprovação/homologação junto à distribuidora.

4) Compra de equipamentos e instalação

Com aprovação em mãos, é execução: recebimento de equipamentos, instalação e comissionamento.

5) Operação: gestão de créditos + monitoramento + manutenção

Para investimento, essa parte é o coração do resultado:

  • Gestão dos créditos com contratos e controle contínuo
  • Monitoramento por aplicativo com transparência do desempenho
  • Manutenção preventiva (limpeza e inspeções), porque placa suja não entrega geração como deveria

A proposta “Lovo 360º” descreve essa jornada completa: da visita e estudo até homologação, instalação, verificação de performance e suporte contínuo/monitoramento.


Quando começa a cair o dinheiro? (prazo e realidade)

Um ponto prático mencionado é que o primeiro pagamento pode levar de 4 a 6 meses (até 180 dias) por trâmites/burocracias com concessionária e cadastro/trocas necessárias para operacionalizar a compensação e distribuição.


Principais riscos que podem reduzir a rentabilidade (e como mitigar)

  • Sazonalidade e clima: meses de chuva/inverno geram menos e a receita oscila.
  • Sujeira: especialmente perto de estrada/poeira → reduz geração. (Limpeza programada é essencial.)
  • Falhas técnicas e paradas: disjuntores, componentes, interrupções → sem geração, sem receita.
  • Burocracia/regulação/contratos: por isso o foco em viabilidade + contratos bem estruturados + acompanhamento contínuo.

Checklist rápido: o que você precisa ter (ou decidir) para começar

Área: ~600 m² (terreno ou telhado)

✅ Definir se é solo ou telhado (com análise estrutural no telhado)

✅ Fazer estudo de viabilidade (com premissas reais da sua região)

✅ Planejar gestão de créditos/contratos e monitoramento

✅ Ter plano de manutenção (limpeza e inspeções periódicas)


FAQ

Dá para fazer em telhado de zinco?

Pode, mas o ponto é: nem todo telhado foi feito para suportar carga. Exige avaliação e um plano de manutenção realista.

O valor recebido é fixo?

Não necessariamente. A receita varia com produção (clima/sazonalidade) e fatores operacionais. Por outro lado, a lógica é estruturar para previsibilidade via gestão e contratos.

O que mais derruba a rentabilidade no dia a dia?

Sujeira nos módulos e paradas técnicas. Sem geração, não há crédito suficiente para performar como projetado.


Se você quer saber se o seu terreno/telhado fecha a conta para uma microgeração mirando R$ 5 a R$ 7 mil/mês, o próximo passo lógico é o estudo de viabilidade com dados do seu local (área, estrutura, tarifa, rede e projeção de geração).

Fale com nosso especialista pelo WhatsApp.
